Управління спецпроектами (конспект лекцій НУДПСУ)

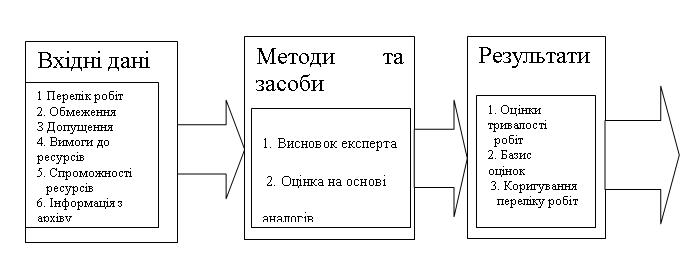

4.9. Оцінка тривалості робіт

Оцінка тривалості робіт включає визначення кількості робочих періодів, яка ймовірніше за все знадобиться для завершення будь-якої певної роботи. Особа чи група осіб з команди проекту, яка найкраще обізнана з конкретною роботою, що має бути виконана, повинна дати таку оцінку або принаймні підтвердити вже існуючу.

Оцінка кількості робочих періодів, необхідних для завершення роботи, часто вимагає також обліку й усього часу, що минув. Загальна тривалість проекту може бути оцінена з допомогою методів і засобів, що розглядаються тут, але краще її визначати як результат розробки календарного плану.

1. Перелік робіт. Перелік робіт повинен включати всі роботи, які мають бути виконані по проекту.

2. Обмеження. Обмеження - це чинники, що обмежують варіанти добору команди менеджерів проекту.

3. Допущення. Допущення - це чинники, які для цілей планування розглядаються як істинні, реальні або визначені. Звичайно, допущення включають певну міру ризику і звичайно є результатом ідентифікації ризику.

4. Вимоги до ресурсів. Тривалість більшості робіт великою мірою залежить від ресурсів, призначених для їх виконання. Наприклад, дві особи, працюючі разом, здатні завершити роботи з проектування у два рази швидше, ніж це зробив би кожний з них поодинці, а також одна особа, працюючи половину робочого часу, звичайно витрачає у два рази більше часу, ніж якби вона працювала повний робочий день.

5. Спроможності ресурсів. Тривалість більшості робіт великою мірою залежить від спроможності людських і матеріальних ресурсів, залучених для їх виконання. Наприклад, якщо дві особи повинні працювати повний робочий день над виконанням певного завдання, то загалом очікується, що більш кваліфікована особа витратить на цю роботу менше часу, ніж менш кваліфікована.

6. Інформація з архіву – це дані про імовірну тривалість багатьох типів робіт, вона може бути доступна з одного або кількох таких джерел:

Файли проекту – це інформація про попередні проектні результати, які є достатньо детальними, щоб допомогти в оцінці тривалості робіт, таку інформацію можуть зберігати одна чи більше організацій, залучених до проекту. У деяких прикладних сферах такі записи можуть зберігати окремі члени команди.

Комерційні бази даних з оцінками тривалості - інформація з архіву часто може бути доступною через комерційні канали. Такі бази даних особливо корисні, коли тривалість робіт незалежить від специфічного змісту проекту.

Інформованість членів команди проекту - окремі члени команди проекту можуть пам'ятати попередні фактичні результати або оцінки. Хоч подібна інформація і може стати у пригоді, проте вона в основному не така надійна, як та, що задокументована.

Методи та засоби оцінки тривалості робіт

1. Висновок експерта.. Часто буває важко оцінити тривалість робіт, оскільки на них впливає велика кількість чинників (наприклад, рівень використання ресурсів, продуктивність ресурсів). Висновок експерта, що грунтується на інформації з архіву, повинен використовуватися скрізь, де є на це можливість. У противному разі оцінки набувають невизначеності й стають ризикованими.

2. Оцінка на основі аналогів. Оцінка на основі аналогів, або оцінка зверху-вниз, означає використання фактичної тривалості попередньої аналогічної роботи як оцінки тривалості майбутньої роботи. Вона часто використовується для оцінки тривалості проекту, коли про нього є небагато детальної інформації (наприклад, на його ранніх фазах). Оцінка на основі аналогів є однією з форм висновку експерта.

Оцінка на основі аналогів найбільш надійна, коли (а) попередні проекти схожі не тільки за формою, а й за змістом, і коли (Ь) особи, що виконують цю роботу, мають необхідний досвід.

3. Моделювання. Моделювання включає розрахунок великої кількості тривалостей з певним набором допущень. Найбільш відомим є метод «Монте-Карло», в якому розподіл імовірних результатів визначається по кожній роботі і використовується для розрахунку розподілу ймовірних результатів по проекту в цілому

Результати оцінки тривалості робіт

1. Оцінки тривалості робіт. Оцінки тривалості робіт - це кількісні оцінки ймовірної кількості робочих періодів, необхідних для завершення роботи. Вони завжди повинні включати вказівку на діапазон можливих результатів. Наприклад:

• 2 тижні +- 2 дні для вказівки, що робота займатиме як мінімум 8 днів, але не більш ніж 12.

• 15-відсоткова ймовірність перевищення тритижневого строку для вказівки високої імовірності - 85 відсотків - що робота займатиме 3 тижні або менше.
