Как объяснить бабушке, что такое Agile за 15 минут с картинками
Гибкая методология разработки (англ. Agile software development, agile-методы) — серия подходов к разработке программного обеспечения, ориентированных на использование итеративной разработки, динамическое формирование требований и обеспечение их реализации в результате постоянного взаимодействия внутри самоорганизующихся рабочих групп, состоящих из специалистов различного профиля. Существует несколько методик, относящихся к классу гибких методологий разработки, в частности экстремальное программирование, DSDM, Scrum, FDD.
Применяется как эффективная практика организации труда небольших групп (которые делают однородную творческую работу) в объединении с управлением ими комбинированным (либеральным и демократическим) методом. Большинство гибких методологий нацелены на минимизацию рисков путём сведения разработки к серии коротких циклов, называемых итерациями, которые обычно длятся две-три недели. Каждая итерация сама по себе выглядит как программный проект в миниатюре и включает все задачи, необходимые для выдачи мини-прироста по функциональности: планирование, анализ требований, проектирование, программирование, тестирование и документирование. Хотя отдельная итерация, как правило, недостаточна для выпуска новой версии продукта, подразумевается, что гибкий программный проект готов к выпуску в конце каждой итерации. По окончании каждой итерации команда выполняет переоценку приоритетов разработки.
Agile-методы делают упор на непосредственное общение лицом к лицу. Большинство agile-команд расположены в одном офисе, иногда называемом англ. bullpen. Как минимум, она включает и «заказчиков» (англ. product owner — заказчик или его полномочный представитель, определяющий требования к продукту; эту роль может выполнять менеджер проекта, бизнес-аналитик или клиент). Офис может также включать тестировщиков, дизайнеров интерфейса, технических писателей и менеджеров. Основной метрикой agile-методов является рабочий продукт. Отдавая предпочтение непосредственному общению, agile-методы уменьшают объём письменной документации по сравнению с другими методами. Это привело к критике этих методов как недисциплинированных.
Самый просматриваемый ролик на YouTube по теме agile. 744 625 просмотров на момент публикации данной статьи. Легкий стиль изложения, картинки и всего 15 минут — лучшее что я видел. TED отдыхает.
«Любое дело всегда длится дольше, чем ожидается, даже если учесть закон Хофштадтера.» — закон Хофштадтера
Роли

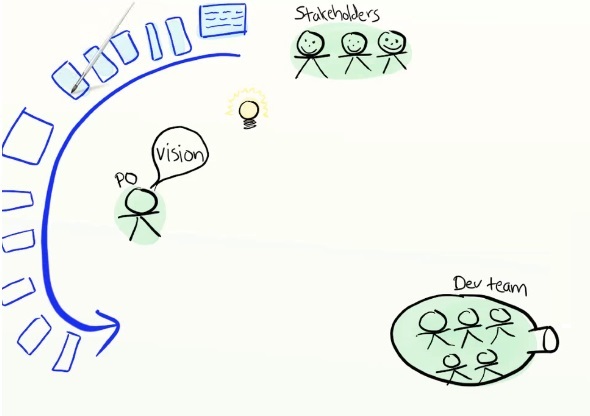

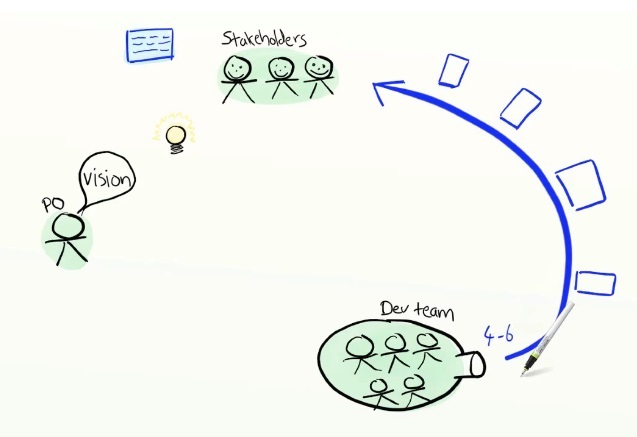

Это Пэт, владелец продукта. Она не знает технических деталей, зато обладает видением общей картинки, знает, зачем мы делаем продукт, какие проблемы он будет решать и для кого.

Это заинтересованные лица. Они будут использовать продукт, поддерживать его или будут как-то еще вовлечены в разработку.

Это пользовательские истории. В них выражены пожелания заинтересованных лиц. Например, «у системы бронирования авиабилетов у пользователя должен быть поиск по рейсам».

У заинтересованных лиц много идей, и Пэт помогает сделать из идей пользовательские истории.

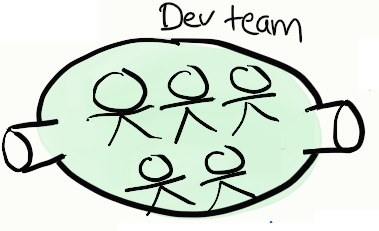

Это команда разработчиков. Те, кто будет строить рабочую систему.

Пропускная способность

Так как команда использует гибкую методологию разработки, они не копят все эти истории до большого релиза, наоборот, они выпускают их сразу и как можно чаще. Обычно они выпускают 4-6 пользовательских историй в неделю. Это их пропускная способность. Ее очень просто измерить — количество пользовательских историй за 7 дней.
Некоторые истории большие, их можно считать за две, некоторые маленькие, их можно считать за половину.
Для того чтобы поддерживать этот ритм и чтобы не завязнуть в ручном регрессивном тестировании, команда усиленно работает над автоматическим тестированиеми постоянной интеграцией. Поэтому на каждую фичу приходится писать автотесты, и большая часть кода имеет встроенные автотесты.

Проблема заключается в том, что заинтересованных лиц очень много и их запросы невозможно удовлетворить 4-6 историями в неделю.
Каждый раз когда мы реализуем пользовательскую историю, у них появляется еще несколько идей, из которых вытекает еще больше запросов.

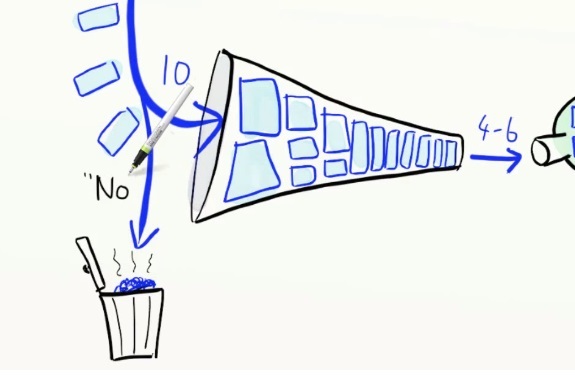

Что произойдет, если мы будем делать все, о чем они нас просят? У нас будет перегруз.

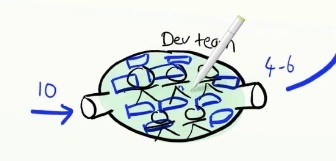

Допустим, команда возьмется сделать 10 новых историй за эту неделю.Если на входе 10 а на выходе 4-6, то команда будет перегружена. Будет спешить, переключаться между задачами, терять мотивацию, в итоге снижается производительность и качество. Это заведомо проигрышная стратегия.
Scrum и XP в этом случае используют метод “вчерашняя погода”. Команда говорит: “За последнее время мы делали 4-6 фич в неделю, какие 4-6 фич мы будем делать на следующей неделе?”
Задача владельца продукта в том, чтобы грамотно выбирать, какие именно пользовательские истории будут реализованы на этой неделе.

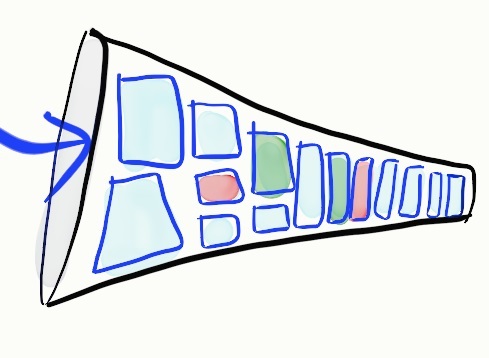

Kanban рекомендует ограничиться несколькими задачами — WIP limit. Допустим команда решает, что 5 — это приемлемое количество пользовательских историй, над которыми они смогут работать одновременно без перегруза, не перескакивая с одной на другую.

Оба эти подхода хорошо работают и оба они создают очередь задач, которые в Scrum называется Backlog, или приоритезированный список задач.
Этой очередью тоже необходимо управлять.Если заинтересованные лица запрашивают 10 историй в неделю, а команда реализует 4-6 историй, то эта очередь будет становиться все больше и больше. И скоро ваш Backlog будет расписан на полгода вперед. То есть одна история будет ждать выхода 6 месяцев.
Есть только один способ держать список задач под контролем — это слово “нет”

Это наиболее важное слово для владельца продуктом. Он должен тренировать его каждый день перед зеркалом.
Сказать “да” — легко. Но более важная задача — решать, что не надо делать и нести за это ответственность. Владелец продукта так же определяет последовательность, что делаем сейчас, а что позже. Это сложная работа и выполнять ее следует вместе с командой разработки и минимум одним заинтересованным лицом.

Для того, чтобы правильно расставить приоритеты, владелец продукта должен понимать ценность каждой истории и ее объем.
Принятие решений
Некоторые истории крайне необходимы, а некоторые просто бонусные фичи. На разработку одних историй уйдет пару часов, на разработку других — месяцы.
Как соотносится размер истории и ее ценность? Никак.
Больше не значит лучше. Ценность и сложность задачи — вот что помогает Пэт расставлять приоритеты.
Как владелец продукта определяет ценность и объем истории? Никак.
Это игра в угадайку. И лучше в ней участвовать всем. Пэт постоянно общается с заинтересованными лицами, чтобы знать ценность каждой истории, общается с командой разработчиков, чтобы знать объем работ, но все это приблизительные догадки, никаких точных цифр. Вначале всегда будут промахи и это нормально. Гораздо большую ценность представляет общение, чем сверхточные цифры.
Каждый раз когда разработчики выпускают что то новое, мы узнаем больше информации и можем лучше ориентироваться.

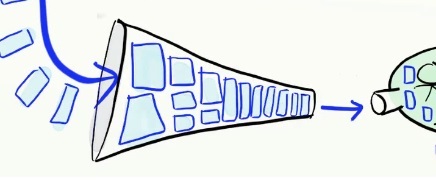

Одной приоритезации недостаточно. Чтобы выпускать истории быстро и часто, нужно разбивать на кусочки, которые можно сделать за пару дней. Мы хотим чтобы в начале воронки были маленькие и четкие истории а в конце — большие и неопределенные. Вовремя делать такую разбивку мы можем воспользоваться нашими последними открытиями относительно продукта и нужд пользователя. Это все называется очистка Backlogа.
Пэт проводит встречу по очистке Backlogа каждую среду с 11 до 12. Обычно на ней собирается вся команда и иногда несколько заинтересованных лиц. Содержание встреч бывает разным. Фокусировка на оценке, на разбивке историй, на критериях приемки.

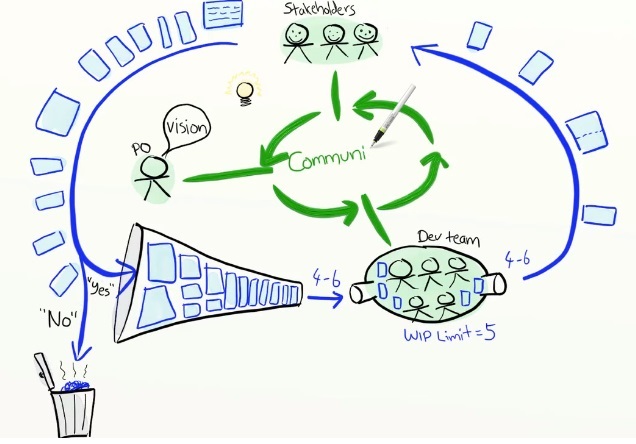

Владелец ИТ-продукта должен постоянно со всеми общаться
Матерые владельцы продукта выделяют 2 компонента успеха: страсть к работе и общение. Какие задачи владелец продукта решает месте с командой.
Баланс между сложностью разработки и ценностью пользовательской истории
На ранней стадии балансу угрожает неопределенность и сразу несколько рисков.

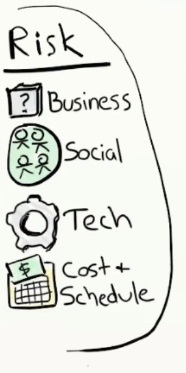

Риски

- Бизнес риск: «Правильную ли вещь мы делаем?»
- Социальный риск: «Сможем ли мы сделать то что нужно?»
- Технический риск: «Будет ли проект работать на данной платформе?»
- Риски со стоимостью и сроками реализации: «Успеем ли и хватит ли денег?»
Знание можно рассматривать как противоположность риску. Когда неопределенность большая, мы фокусируемся на приобретении знаний — прототипах интерфейса, технических экспериментах.
Компромисс между ценностями знания и ценностями для клиента

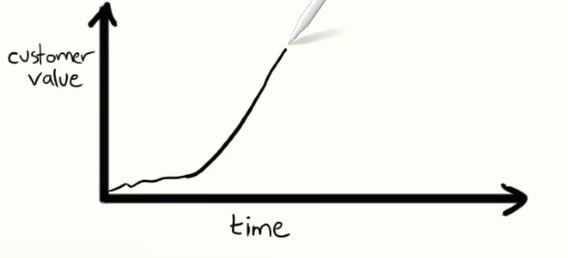

С точки зрения заказчика кривая выглядит вот так:

С точки зрения ценности для заказчика эта кривая выглядит вот так.

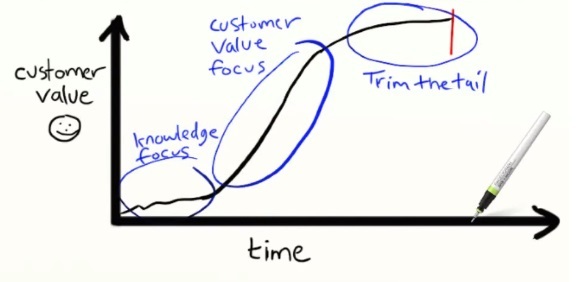

По мере того как неопределенности снижаются, мы можем концентрироваться на ценностях для заказчика. Мы знаем что и как делать. Остается только сделать. После того как реализовали основные истории, будем делать бонусные фичи или запускать новый проект.

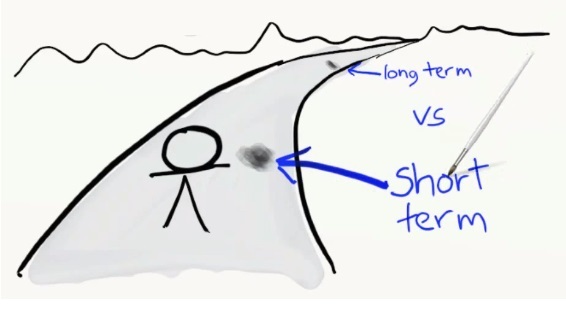

Компромисс между краткосрочным и долгосрочным мышлением

Что реализовать в первую очередь? Срочно устранять ошибки или начать разрабатывать сногсшибательную фичу, которая поразит пользователей. Или делать сложный апгрейд платформы, который ускорит работу в будущем. Необходимо постоянно соблюдать баланс между реактивной и проактивной работой.

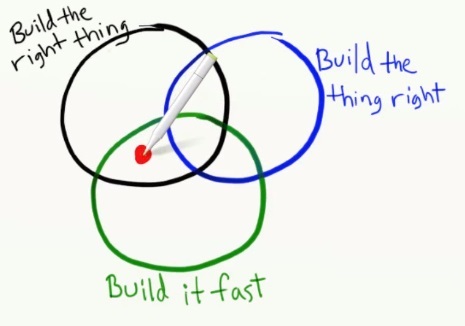

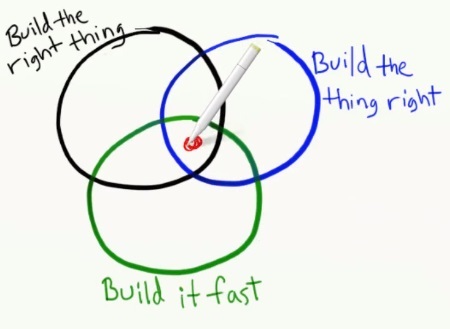

Делать правильные вещи, делать вещи правильно или делать быстро?

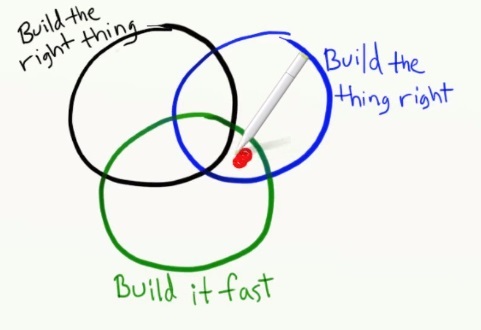

В идеале — все три одновременно, но в реальности приходится выбирать.

Предположим мы здесь. Пытаемся создать идеальный продукт с помощью идеальной архитектуры. Если мы потратим много времени, мы можем не попасть в «маркетинговое окно» и у нас появятся проблемы с деньгами. Или:

Мы делаем быстро прототип продукта. Для краткосрочной перспективы это неплохо. В долгосрочной — мы получаем технический риск. И скорость разработки снизится до нуля. Или:

Мы вот здесь, создаем прекрасный храм в рекордные сроки. Но пользователю не нужен был храм, ему нужен был жилой фургон.
Между ролями в Scrum существует здоровое противостояние

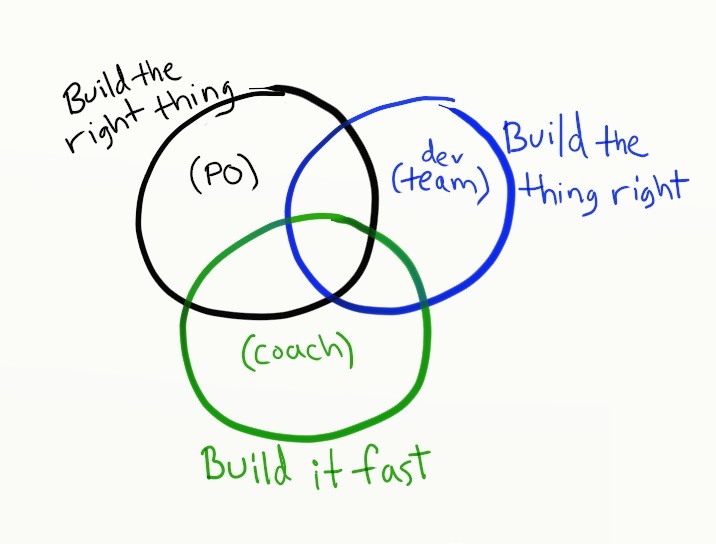

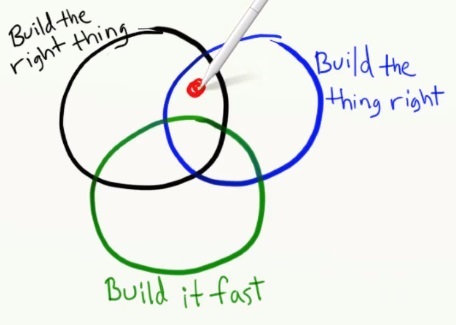

Владелец продукта фокусируется на построении правильных вещей. Команда фокусируется на том, чтобы строить вещи правильно. Scrum-мастер или agile-тренер фокусируется на сокращении цикла обратной связи.
Отдельно стоит подчеркнуть важность скорости, так ккак короткий цикл обратной связи ускоряет обучение. Это позволяет нам быстрее узнавать какие вещи правильные и как их правильно построить.
Компромисс между разработкой нового продукта и улучшением старого

Продукт никогда не может быть полностью завершен, потому что ему постоянно нужны изменения. Когда команда начинает работу над новым продуктом, что происходит со старым? Передача продукта от одной команды к другой — очень затратно и рискованно. Обычно команда поддерживает старый продукт, разрабатывая новый. Поэтому скорее понятие “Backlog” относится не к продукту а к команде. Backlog — это список вещей, которые хочет владелец продукта от команды. И набор историй для разных продуктов. Владельце продукта нужно постоянно выбирать актуальные для реализации.
График уничтожения историй

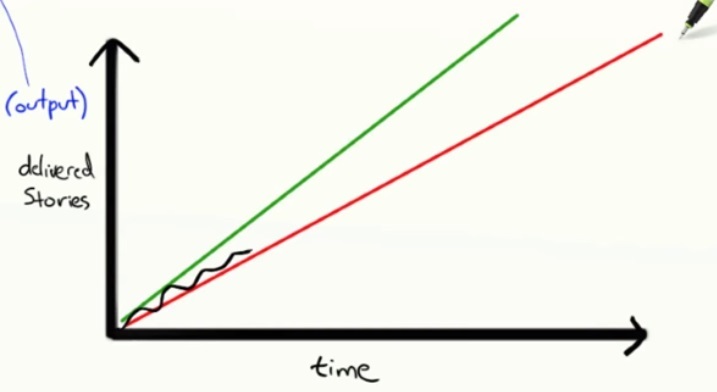

Время от времени, заинтересованные лица будут спрашивать у Пэт: “Когда выпустят мою фичу?” или “Сколько фич выпустят к рождеству?”. Владелец продукта должен уметь управлять ожиданиями пользователя. И управлять ожиданиями реалистично.

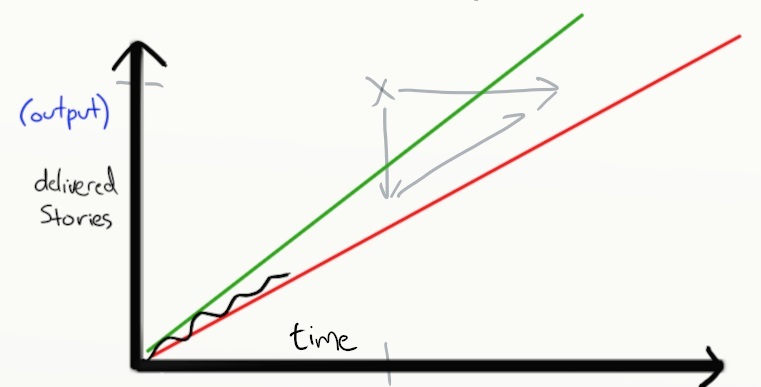

Два тренда — оптимистичный и пессимистичный (можно на глаз). Расстояние между трендами показывает насколько нестабильна скорость работы команды. Со временем эти тренды стабилизируются и конус неопределенности будет уменьшаться.
Предположим, заинтересованное лицо спрашивает, когда вот эта фича будет сделана?

Это вопрос с фиксированным содержанием и неопределенным сроком. Для ответа Пэт использует две линии тренда. Ответ — в апреле или мае.

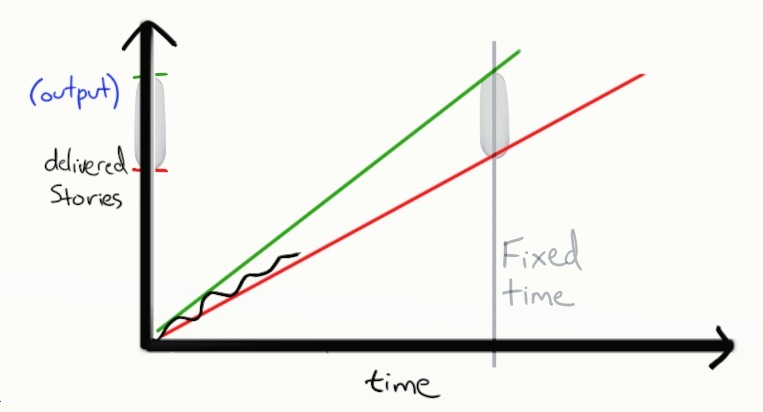

Заинтересованное лицо спрашивает Пэт: «Сколько будет сделано к рождеству?» Это вопрос с фиксированным сроком и неопределенным содержанием. Линии тренда отсекают на вертикальной шкале вероятный отрезок того, что успеют реализовать.

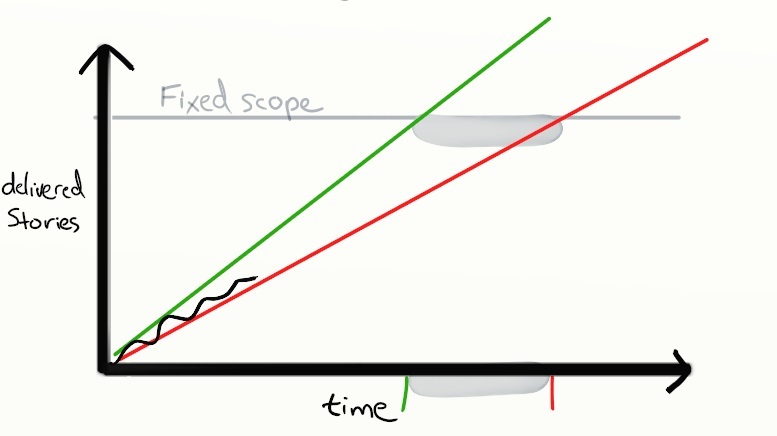

Заинтересованное лицо спрашивает :«Успеем ли мы сделать вот эти фичи к рождеству?» Это вопрос с фиксированными временными рамками и фиксированным содержанием. Ориентируясь на тренды, Пэт отвечает: «Нет». Добавляя: «К рождеству мы успеем сделать столько, а вот столько времени нам понадобится чтобы завершить всю эту работу полностью.»
Обычно лучше уменьшать содержимое проекта, чем увеличивать время. Если мы уменьшаем содержание, у нас будет возможность отодвинуть сроки. Мы можем выпустить кое-что здесь, а остальное — позже.
Владелец продукта делает расчеты еженедельно и использует исключительно эмпирические данные, а не выдает желаемое за действительное. Он честно говорит о неопределенности. Команда поддерживает темп работы, а Пэт не давит на них, заставляя ускориться.

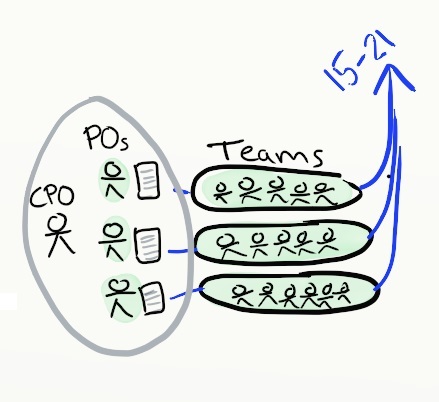

Несколько команд

Пусть у нас несколько владельцев продукта и несколько команд. Модель та же — управление пропускной способностью, коммуникация с заинтересованными лицами, принятие решений по поводу отклонения пользовательских историй. Скорость равна сумме скоростей всех команд. Прогнозирование может быть общее или по каждой команде. У владельцев продуктов появляется дополнительная задача — общение с другими владельцами продукта. Нужно организовать работу над Backlogами так, чтобы минимизировать зависимости и обеспечить синхронизацию. В больших проектах требуется Главный владелец продукта (CPO), чтобы синхронизировать всех остальных.
